しらぎく幼稚園 様
しらぎく幼稚園ランチルーム 新築工事 工事工程写真(1) 工事期間 平成20年12月1日〜平成21年6月22日 工事面積 462.32u |
||||
※写真をクリックすると拡大写真が見れます。 | ||||
ランチルーム着工前 | ランチルーム着工前 | ランチルーム着工前 | ||

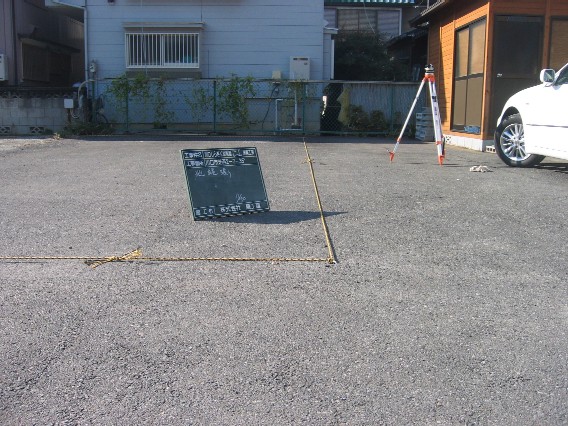

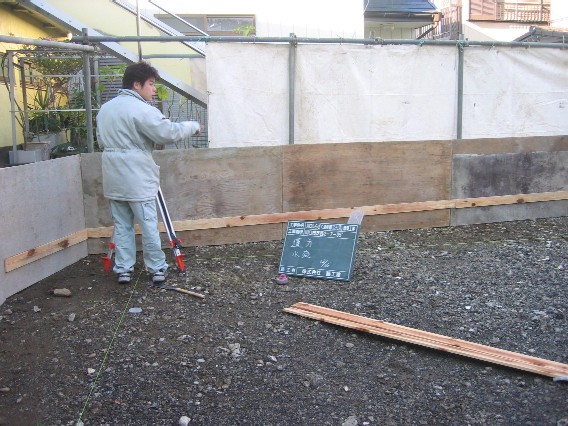

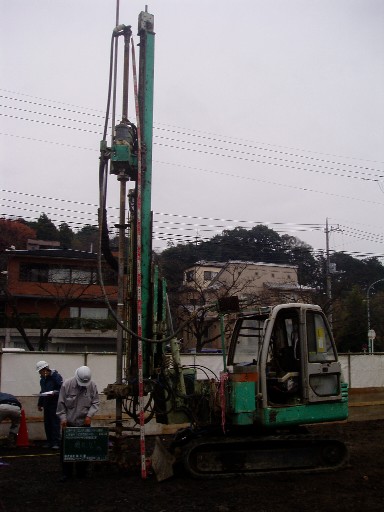

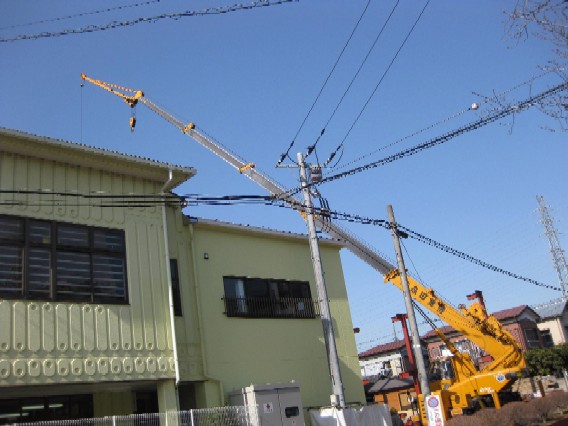

【1】字縄張り 11/30 | 【2】仮囲い 12/15 | 【3】水盛り・遣り方 12/16 | 【4】湿式柱状改良工事 地盤改良・杭工事 12/17〜25 |

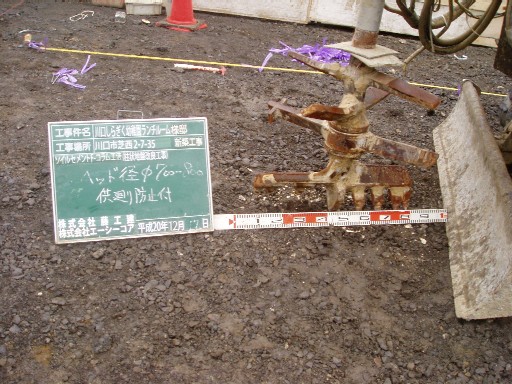

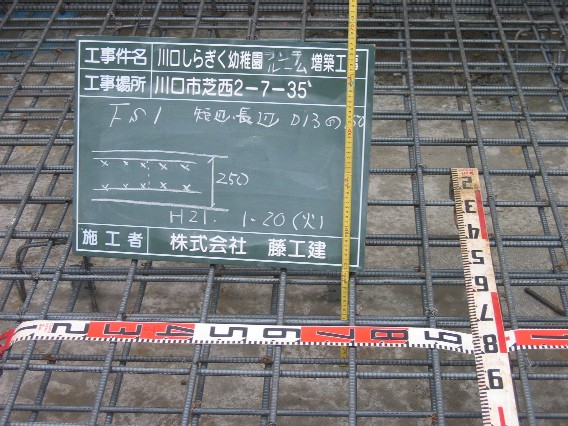

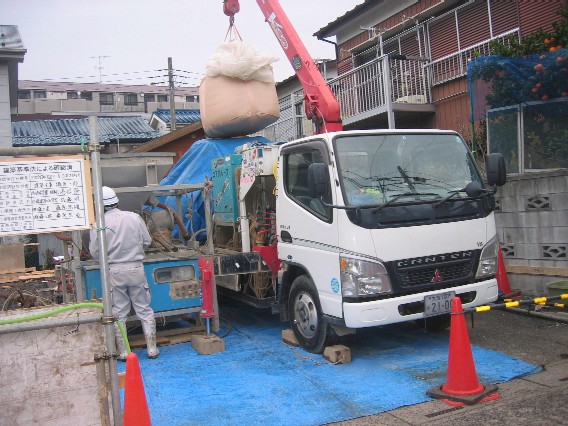

【5】地盤改良・杭工事 12/17〜25 |

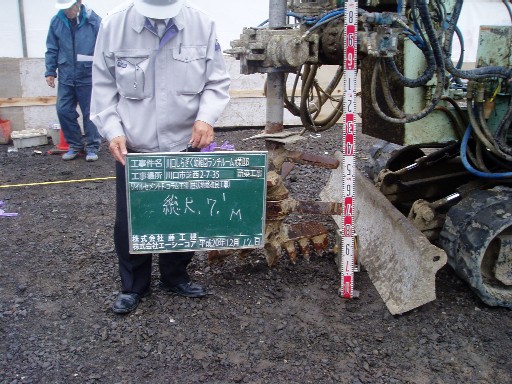

【6】地盤改良・杭工事 12/17〜25 |
【7】地盤改良・杭工事 12/17〜25 |
【8】地盤改良・杭工事 12/17〜25 |

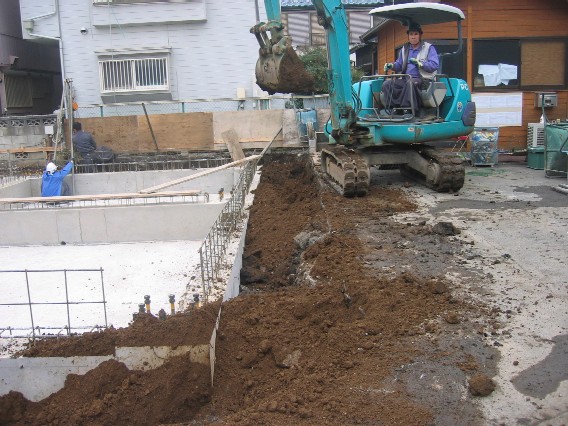

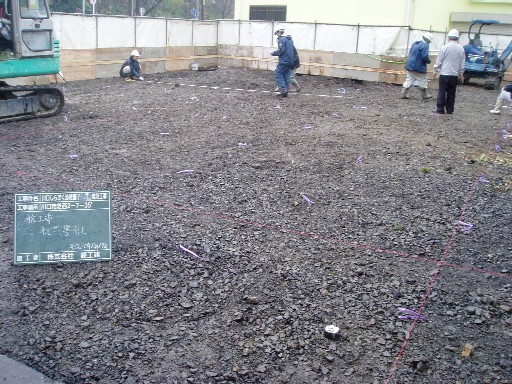

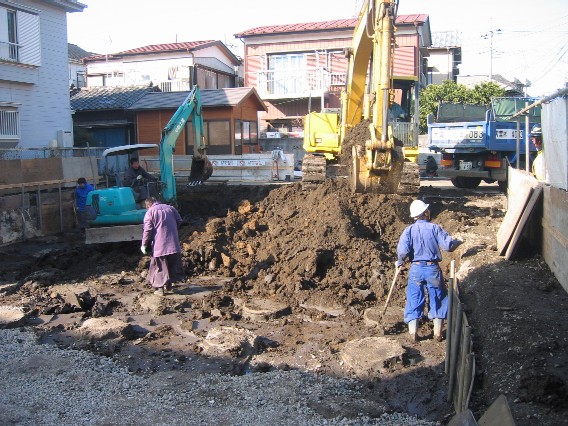

【9】根切 1/10 | 【10】砕石・地業・転圧 1/13 |

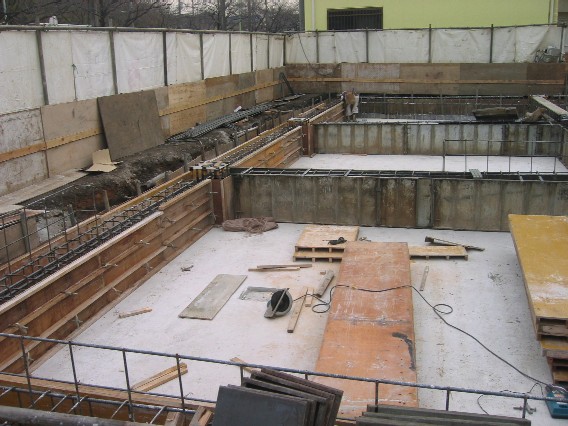

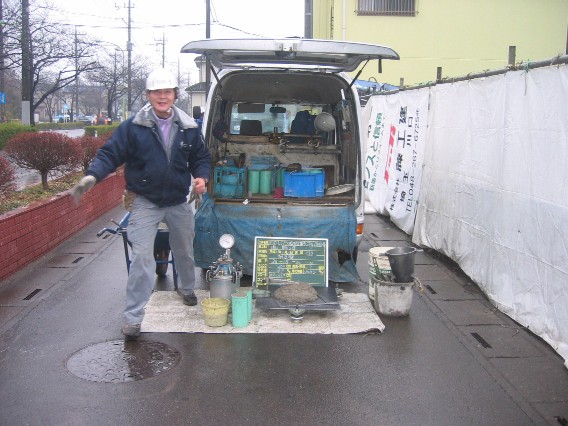

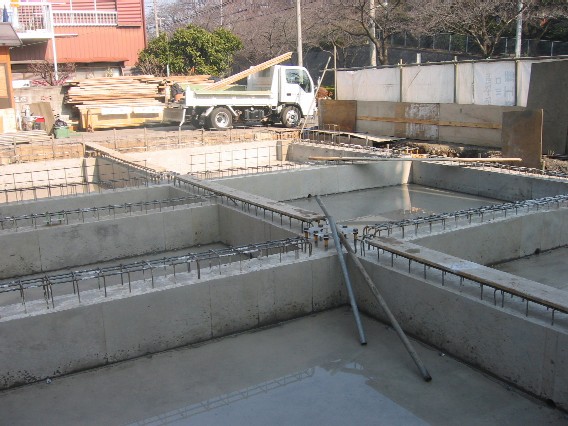

【11】捨てコンクリート打 1/13 |

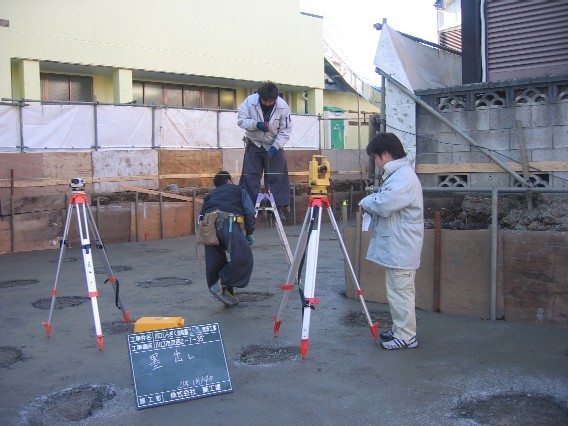

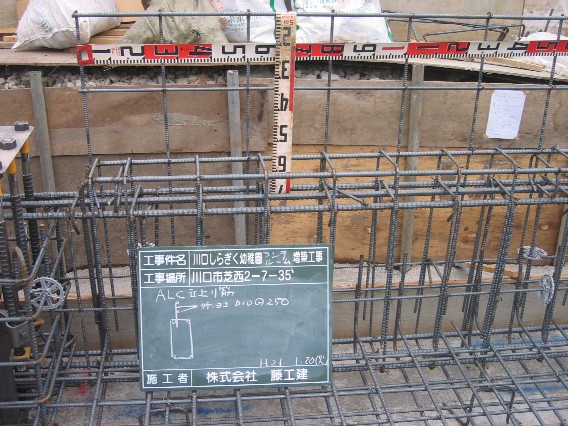

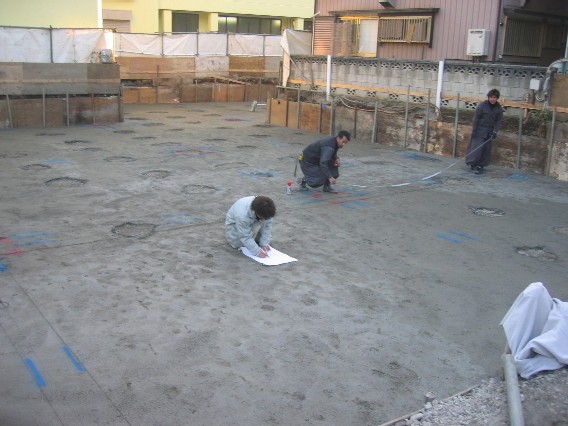

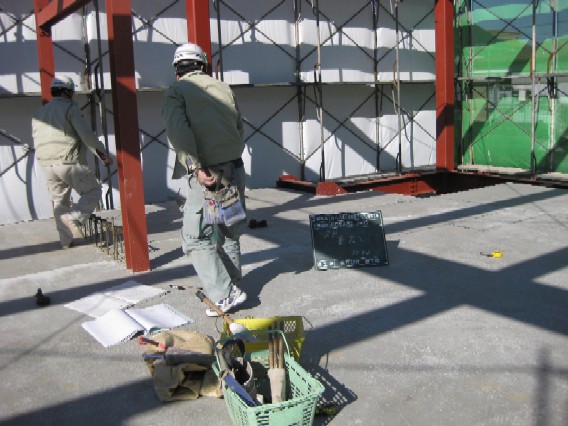

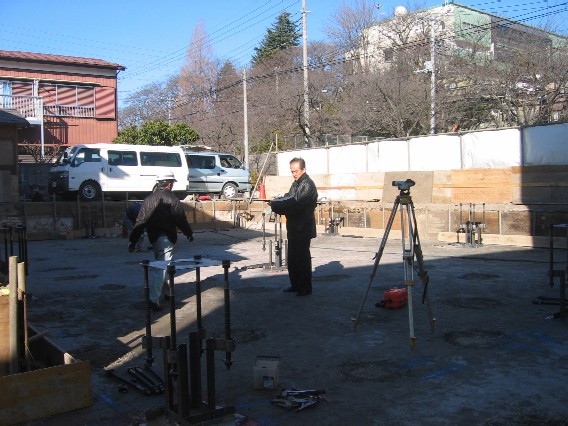

【12】墨出し 1/14 | 【13】墨出し 1/14 | 【14】ベースパック取付 1/15 | 【15】ベースパック取付 1/15 |

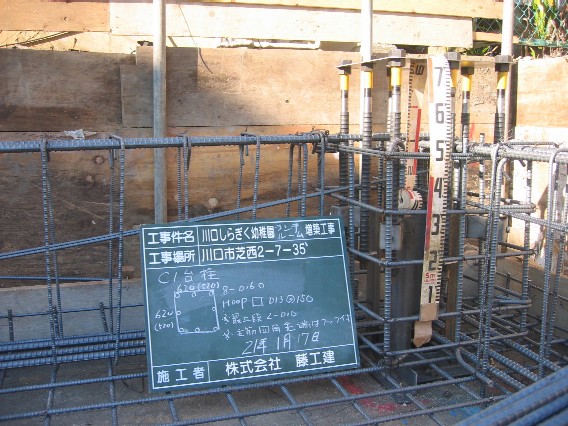

【16】鉄筋組立・圧接 1/17 | 【17】鉄筋組立 1/17 | 【18】鉄筋組立・圧接 1/17 | 【19】鉄筋組立 1/20 | 【20】鉄筋組立 1/20 |

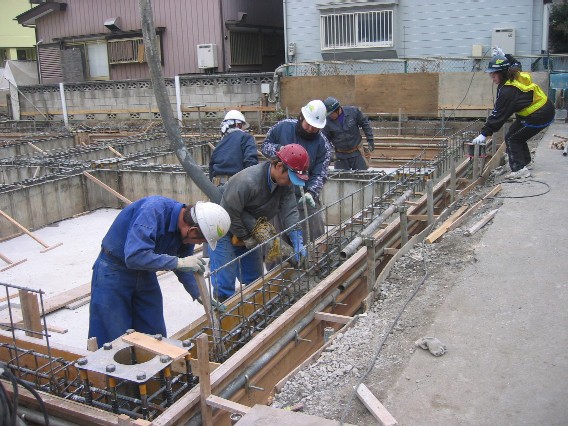

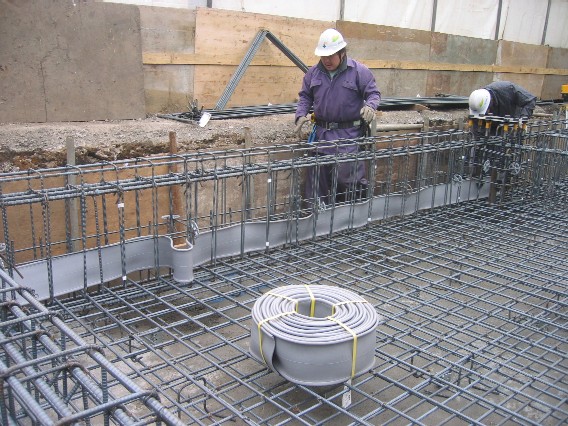

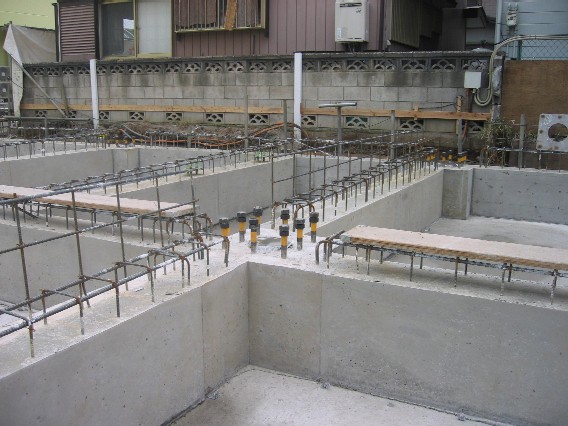

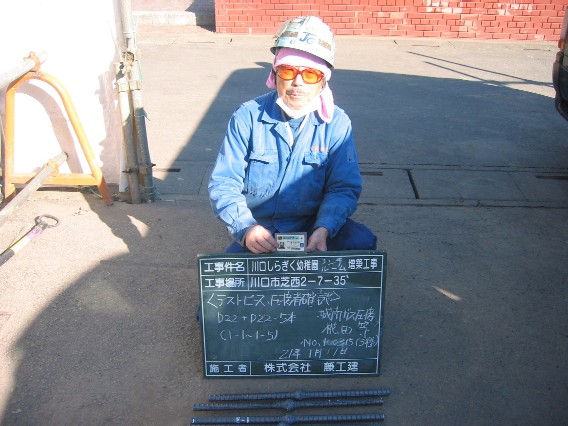

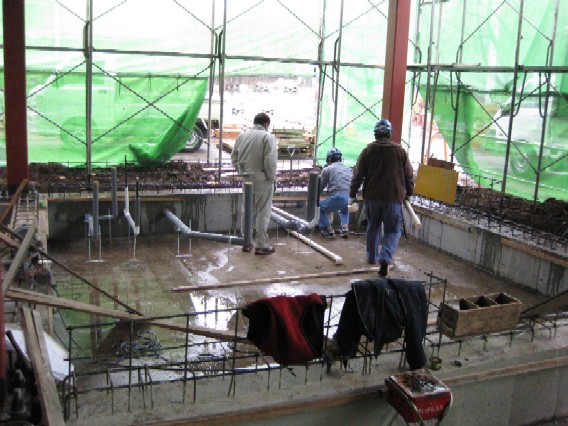

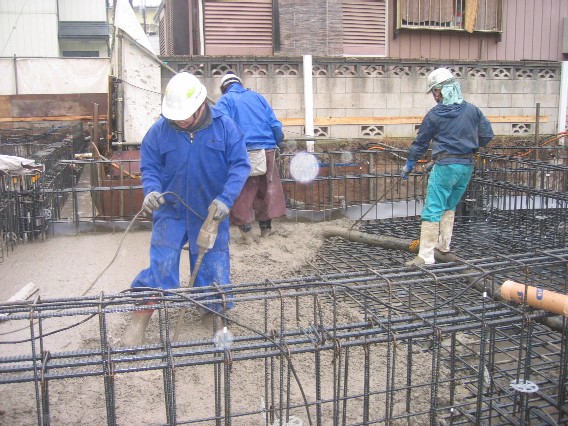

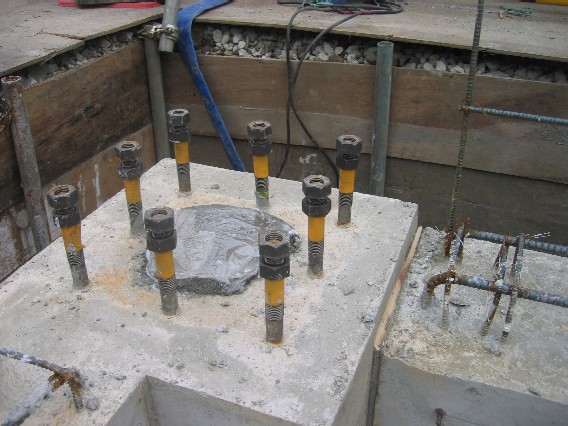

【21】鉄筋組立 1/20 | 【22】止水板取付・耐圧レベル出し 1/21 | 【23】耐圧コンクリート・テストピース取 1/22 | 【24】耐圧コンクリート打 1/22 | 【25】地中梁型枠 1/26 |
【26】地中梁・コンクリート打 1/29 | 【27】地中梁・型枠解体 2/2 | 【28】鉄骨製品検査 関根鉄工所 2/3 | 【29】仮囲い撤去・饅頭 2/3 | 【30】仮囲い撤去・饅頭 2/3 |

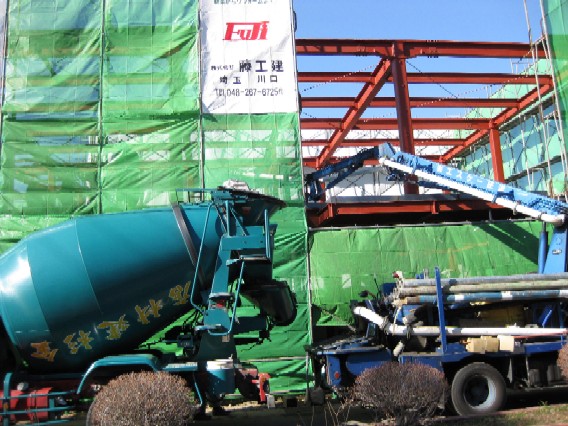

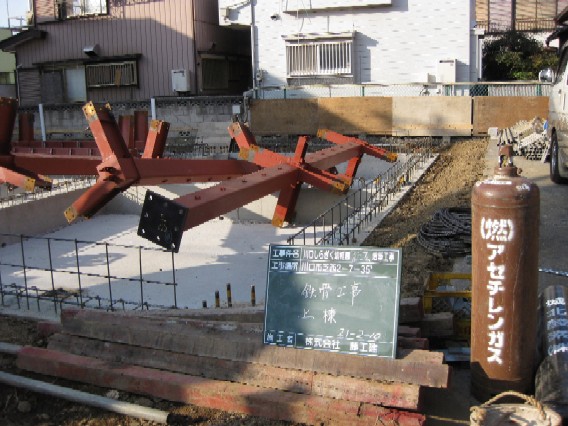

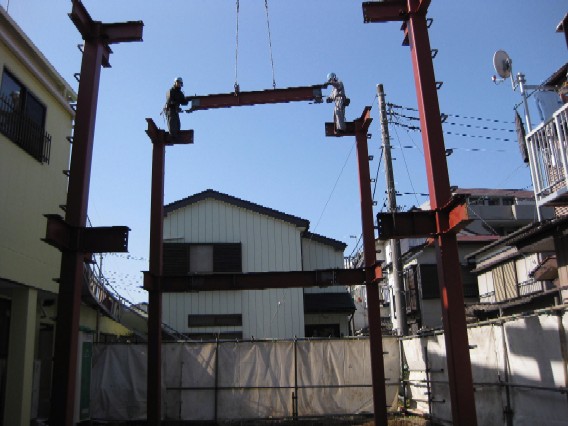

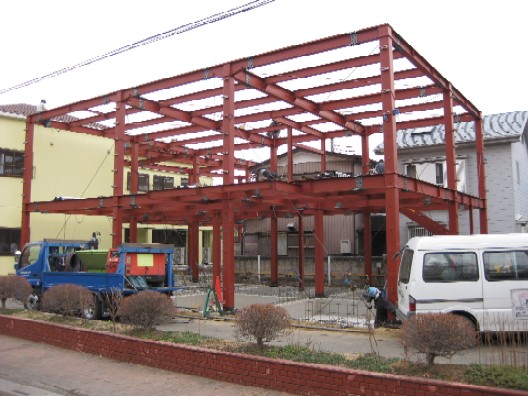

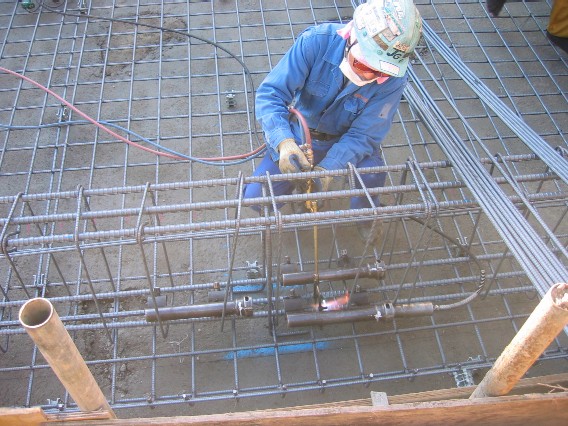

【31】土留撤去・埋め戻し 2/5 | 【32】鉄骨・上棟 2/10 | 【33】鉄骨・上棟 2/10 | 【34】鉄骨・上棟 2/10 | 【35】鉄骨・上棟・歪み直 2/11 |

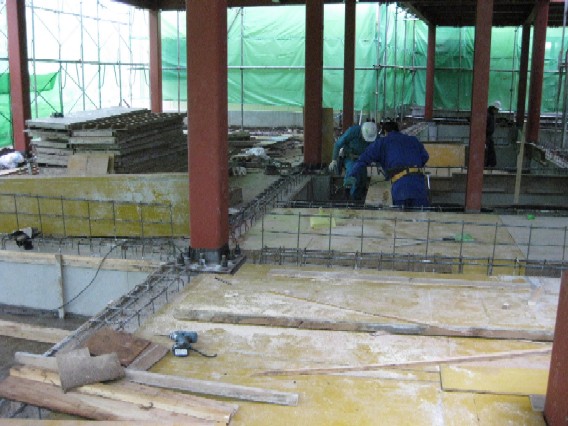

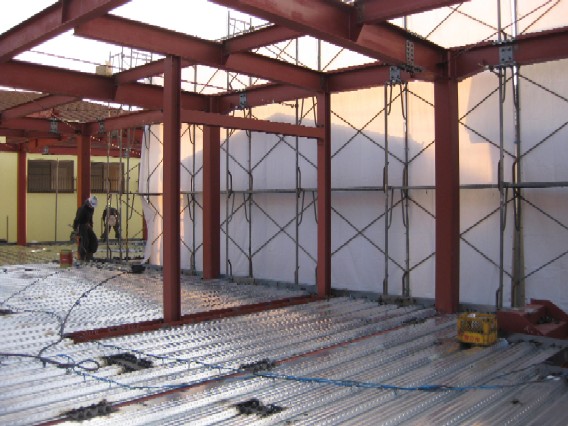

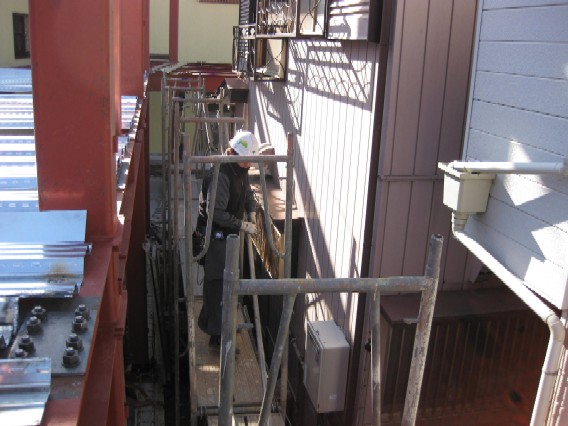

【36】鉄骨・上棟・ボルト本締め 2/11 | 【37】2階デッキ敷き込み 2/12 | 【38】足場組立・シート養生 2/12 | 【39】足場組立・シート養生 2/12 | 【40】足場組立・シート養生 2/12 |

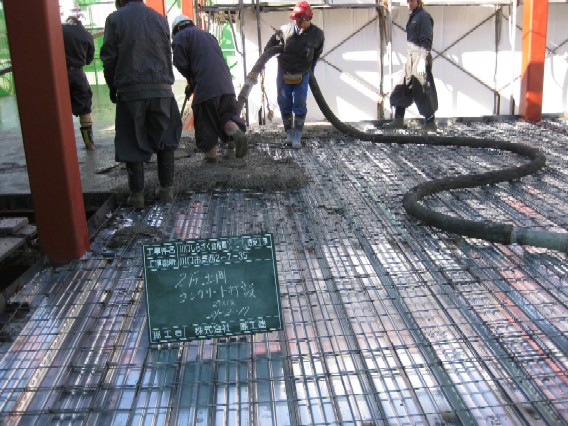

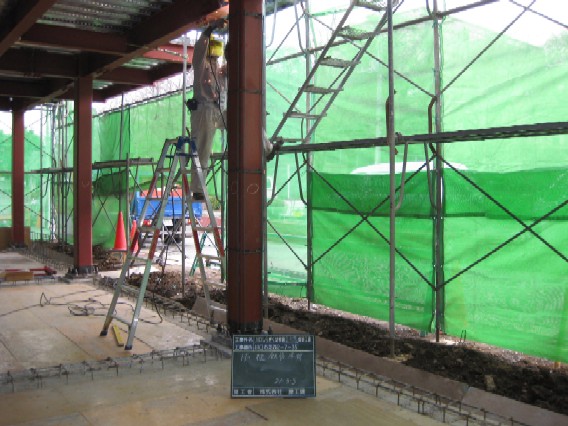

【41】足場組立・シート養生 2/12 | 【42】メッシュ敷き・モニュメント基礎鉄筋 2/14 | 【43】2階土間コンクリート打設 2/17 | 【44】2階土間コンクリート打設 2/17 | 【45】スラブ下ガス配管・給排水配管 2/25 |

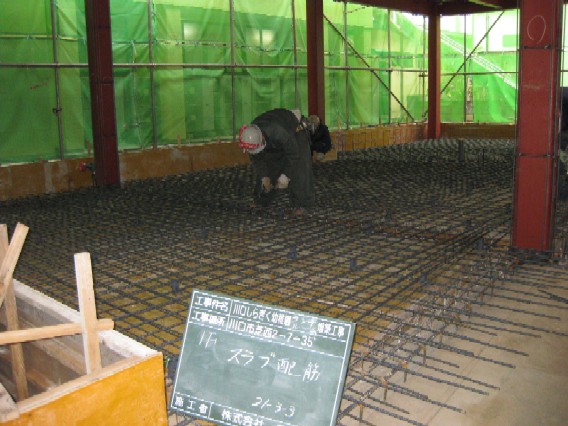

【46】1階スラブ型枠組 2/26 | 【47】2階バルコニー 非難ハッチ取付 2/27 | 【48】2階墨だし 3/2 | 【49】1階柱鉄筋溶接ラス下地 3/3 | 【50】1階スラブ鉄筋組 3/3 |
→続きを見る |
